Realizarea lucrarilor pentru alimentarea cu energie electrica a noului stadion din Craiova, a presupus si implementarea unor masuri suplimentare pentru siguranta si securitatea retelei electrice care deserveste atat stadionul, cat si zona din jurul sau.
Pentru a asigura toate conditiile bunei desfasurari a meciurilor sau a antrenamentelor atat pe perioada zilei, dar si pe perioada noptii, operatorul Distributie Oltenia a oferit constructorului si autoritatilor locale tot suportul tehnic necesar pentru alimentarea noului stadion la parametri corespunzatori.
In cadrul lucrarilor necesare pentru realizarea alimentarii cu energie electrica a stadionului din Craiova, pentru evitarea oricaror situatii care ar putea crea disconfort consumatorilor, s-a proiectat si executat reamplasarea unui tronson al liniei electrice subterane de inalta tensiune Craiova Sud – Craiova Centru. Aceasta a fost introdusa, pe un alt traseu, in canivouri[i] prefabricate din beton pe toata partea de est a stadionului.
Aceasta linie electrica subterana reprezinta un element important al retelei electrice din zona intrucat alimenteaza peste 40% din locuitorii Craiovei, precum si institutiile importante din centrul Craiovei (Prefectura, Primaria, Consiliul Judetean, Universitatea din Craiova, Teatrul National, Muzeul de Arta, Sala Polivalenta, Spitalul Filantropia, o serie de centre comerciale si banci).

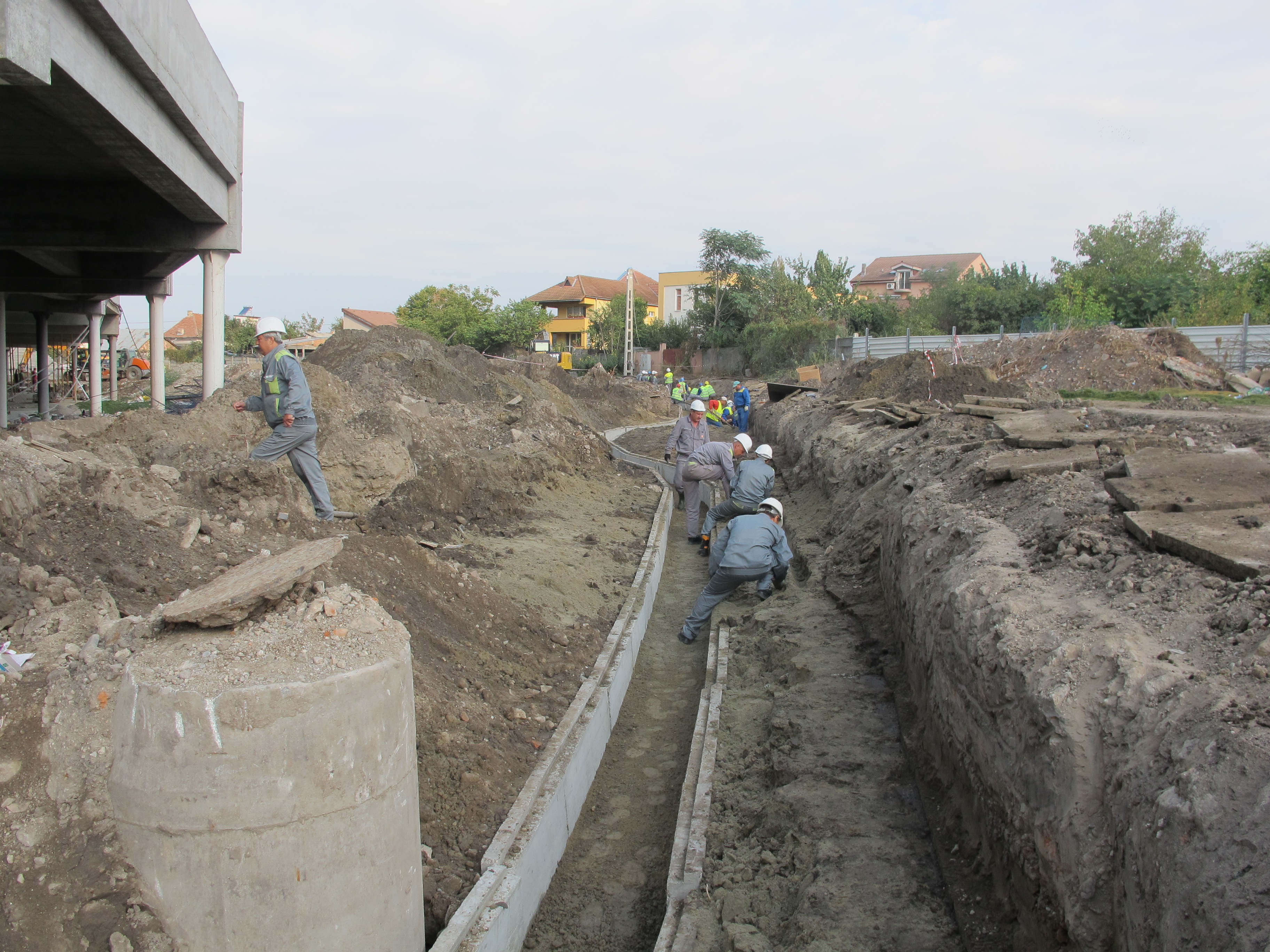

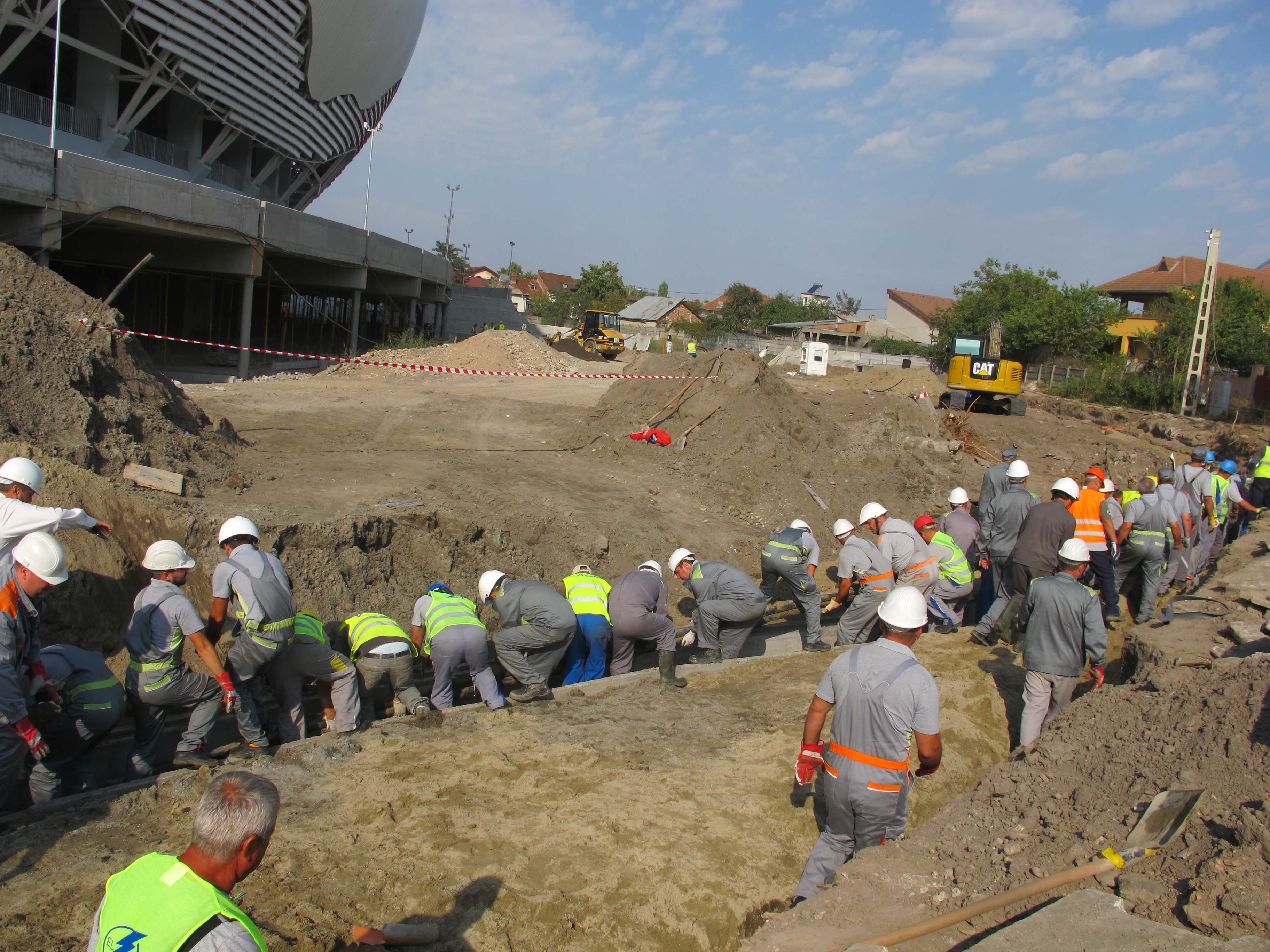

Peste 70 de persoane din partea constructorului si a Distributie Oltenia au pus umarul la mutarea unui tronson de aproximativ 400 de metri al acesteia. Actiunea a fost desfasurata in doua etape, pe portiuni de cablu, iar reamplasarea efectiva a acestuia s-a realizat in zilele de 24 august, respectiv 19 septembrie.
Aceste masuri au fost luate pentru a asigura conditiile de siguranta a retelei electrice, avand in vedere traficul intens din jurul stadionului, precum si lucrarile care au avut loc.
In acest fel, a fost redus semnificativ riscul deteriorarii liniei electrice, si implicit al intreruperii alimentarii cu energie electrica a stadionului si a celorlalti consumatori totodata.
Calitate europeana pentru un stadion cu traditie
Solutia tehnica recomandata pentru racordarea la reteaua electrica a noului stadion din Craiova presupune alimentarea din doua statii de transformare de inalta tensiune importante (Craiova Centru si Craiova Sud), recent modernizate de catre operatorul Distributie Oltenia. Solutia optima a fost implementata cu sprijinul Primariei Municipiului Craiova, implicata pe tot parcursul derularii lucrarilor si a constructorului stadionului – CON-A.
Lucrarile de alimentare cu energie electrica au inceput in luna aprilie a acestui an si s-au incheiat in luna septembrie. Acestea au avut in vedere siguranta in alimentarea cu energie electrica a obiectivului prin:
[i] Elemente de protectie folosite in zonele cu trafic intens sau cu greutate pentru protectia retelelor electrice.
04.10.2017
